j 5 lưu ý khi thi công hệ thống tiếp địa với Gem TVT – Quang Hưng
5 lưu ý khi thi công hệ thống tiếp địa với Gem TVT

5 lưu ý khi thi công hệ thống tiếp địa với Gem TVT

Gem TVT là một trong những hóa chất giảm điện trở đất cát được ưa chuộng tại Việt Nam nhờ tính thân thiện với môi trường, hiệu quả lâu dài và dễ thi công. Để đảm bảo hệ thống tiếp địa hoạt động ổn định, an toàn và bền vững, quá trình thi công với Gem TVT cần tuân thủ nghiêm ngặt các bước. Bài viết này cung cấp hướng dẫn chi tiết và mở rộng giúp bạn có cái nhìn toàn diện và thực hiện đúng quy trình thi công, kéo dài tuổi thọ hệ thống tiếp địa.

---

1. Chuẩn bị hố thi công đúng kích thước và vị trí

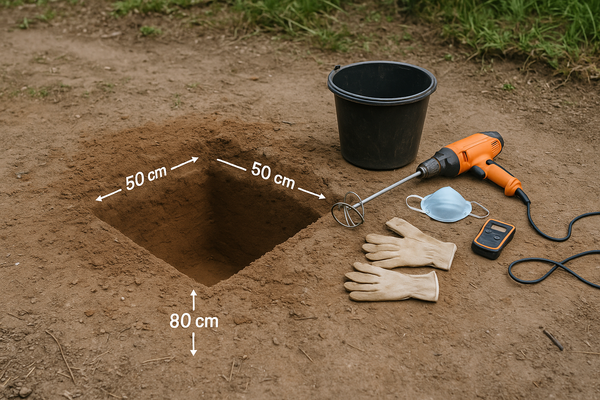

Việc chuẩn bị hố thi công là bước nền tảng quyết định hiệu quả tiếp địa. Với Gem TVT, kích thước và vị trí hố cần chính xác để hỗn hợp hóa chất có không gian lan tỏa tối ưu:

  • Kích thước hố: ≥ 50 cm (rộng) × 50 cm (dài) × 80 cm (sâu). Diện tích này giúp bạn trộn và đổ hỗn hợp dễ dàng, đảm bảo tiếp xúc đủ quanh cọc.
  • Vị trí đặt hố: Tránh gốc cây lớn, khu vực ngập nước hoặc khu vực giao thông thường xuyên. Chọn nơi gần trạm cấp nước để thuận tiện pha hỗn hợp.
  • Chuẩn bị nền: Loại bỏ rễ cây, đá vụn, rác thải. Mặt hố cần phẳng và vách hố chắc chắn để tránh sụt lở khi đổ hỗn hợp.
  • Chuẩn bị dụng cụ: Máy khuấy, thùng đựng hỗn hợp, găng tay, khẩu trang, đầm nén, máy đo điện trở đất.

Lưu ý: Trước khi thi công, kiểm tra bản vẽ kỹ thuật và quy định an toàn lao động, đảm bảo tất cả thành viên thực hiện đúng quy trình.

---

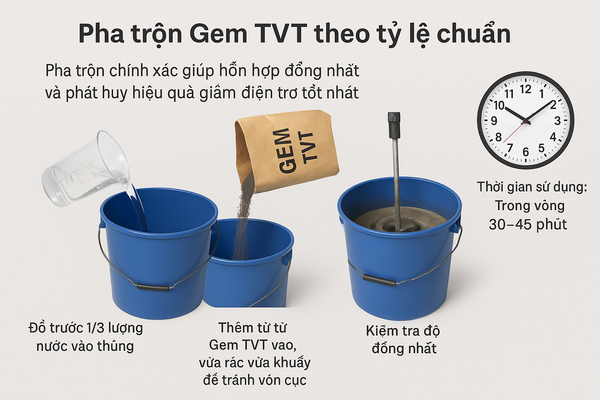

2. Pha trộn Gem TVT theo tỷ lệ chuẩn

Pha trộn chính xác giúp hỗn hợp đồng nhất và phát huy hiệu quả giảm điện trở tốt nhất. Hãy làm theo hướng dẫn sau:

  1. Chuẩn bị nước sạch: Sử dụng nước sạch, không chứa tạp chất hoặc muối khoáng cao. Lượng nước theo tỷ lệ 10–15 lít cho 1 bao (11.36 kg) Gem TVT.
  2. Tiến hành pha trộn:
    • Đổ trước 1/3 lượng nước vào thùng.
    • Thêm từ từ Gem TVT vào, vừa rắc vừa khuấy để tránh vón cục.
    • Sử dụng máy khuấy hoặc gậy trộn, tiếp tục thêm nước và bột đến khi hỗn hợp mịn, có độ sệt nhẹ.
  3. Kiểm tra độ đồng nhất: Hỗn hợp sau khi khuấy phải đều màu, không lợn cợn bột. Độ sệt tốt giúp hỗn hợp bám vào cọc và đất hiệu quả.
  4. Thời gian sử dụng: Sử dụng hỗn hợp trong vòng 30–45 phút kể từ khi pha xong, tránh để lâu gây vón cục.

Tip: Nếu thi công với khối lượng lớn, chia hỗn hợp thành mẻ nhỏ để đảm bảo chất lượng đồng nhất ở mỗi mẻ.

---

3. Kỹ thuật đổ hỗn hợp và tránh túi khí

Quy trình đổ hỗn hợp quanh cọc tiếp địa quyết định chất lượng kết nối:

  • Đổ từ dưới lên: Bắt đầu đổ hỗn hợp vào đáy hố, sau đó từ từ nâng lên, giúp đẩy khí ra ngoài và tăng tiếp xúc giữa hóa chất và cọc.
  • Dừng và quan sát: Sau mỗi 20–30 cm, dừng đổ, quan sát hỗn hợp bám vào cọc, đồng thời kiểm tra không còn khe hở.
  • Gõ nhẹ cọc: Sử dụng gậy hoặc búa mềm gõ nhẹ vào cọc để loại bỏ bóng khí, hỗn hợp lấp đầy kẽ hở.
  • Tiếp tục đổ: Đổ đều từng lớp cho đến khi hỗn hợp đầy hố.

Việc thao tác chậm và tỉ mỉ ở công đoạn này sẽ giúp hệ thống tiếp địa hoạt động hiệu quả nhất.

---

4. Nén chặt và hoàn thiện

Sau khi đổ hỗn hợp, bước lấp đất và nén chặt giúp đảm bảo độ bền cơ lý và dẫn điện ổn định:

  1. Lớp đầu: Phủ cát mịn hoặc đất nguyên vị dày ~10 cm lên bề mặt hỗn hợp.
  2. Nén lớp: Sử dụng đầm tay hoặc gậy nén, nén đều để hỗn hợp và đất kết dính chặt.
  3. Lặp lại: Tiếp tục lấp và nén cho đến khi đầy hố.
  4. Hoàn thiện bề mặt: Dùng xẻng dàn đều bề mặt, tạo độ chặt và phẳng cho khu vực thi công.

Phần đất nén sau cùng giúp bảo vệ hỗn hợp khỏi tác động môi trường và duy trì hiệu quả lâu dài.

---

5. Kiểm tra hiệu quả, bảo trì và tối ưu chi phí

Để đảm bảo hiệu quả và tuổi thọ của hệ thống:

  • Đo điện trở đất: Sử dụng thiết bị đo điện trở chuyên dụng, kiểm tra sau 24–48 giờ. Giá trị nên ≤ 5 Ω theo tiêu chuẩn quốc tế.
  • Bảo trì mùa khô: Đất cát dễ mất ẩm. Định kỳ 3–6 tháng, kiểm tra và tưới ẩm vùng tiếp địa.
  • Bổ sung hóa chất: Sau 12–18 tháng hoặc khi điện trở vượt giới hạn, tiến hành bổ sung Gem TVT theo quy trình ban đầu.
    • Kiểm tra địa hình ẩm ướt tốt nhất sau mưa nhẹ.
    • Ưu tiên thi công vào buổi sáng hoặc chiều mát để tránh nắng gắt.
  • Tối ưu chi phí: Kết hợp Gem TVT với hệ thống cọc chất lượng cao, giảm số lần bảo trì và tiết kiệm nhân công.

Thực tế cho thấy, công trình sử dụng đúng quy trình với Gem TVT giảm đến 30% chi phí bảo trì so với không dùng hóa chất.

---

6. So sánh Gem TVT với Gem 25a và Gem GW

Tính năngGem TVTGem 25aGem GW
Thời gian hiệu quả12–18 tháng12 tháng6 tháng
Thời gian phát huy24–48 giờ24–48 giờ24 giờ
Thân thiện môi trườngCaoTrung bìnhThấp
Giá thànhTrung bìnhTrung bình–CaoThấp–Trung bình
Bảo trì (lần/năm)112

Kết quả thực tế từ dự án tại Đồng Nai cho thấy Gem TVT duy trì điện trở ≤ 4 Ω sau 15 tháng, trong khi Gem GW và Gem 25a cần bổ sung sau 6 và 12 tháng tương ứng.

---

7. Hình ảnh minh họa Gem TVT

Hóa Chất Gem TVT ---

8. Internal Linking

---

9. Kết luận

Việc thi công hệ thống tiếp địa với Gem TVT theo đúng quy trình giúp giảm điện trở đất cát hiệu quả, duy trì ổn định và tối ưu chi phí bảo trì. Hãy áp dụng 5 lưu ý trên để đảm bảo an toàn và hiệu suất hệ thống. Để được tư vấn giải pháp hoàn chỉnh và báo giá nhanh, liên hệ Quang Hưng ngay hôm nay!
